[圖文]立新能源公司奇臺7.5萬千瓦儲能 +30萬千瓦(風光同場)新能源項目 (20萬千瓦風電工程)首臺風機基礎大體積混凝土澆筑順利完成

作者:未知  來源:不詳  發布時間:2023/9/5 20:50:14點擊數(0)

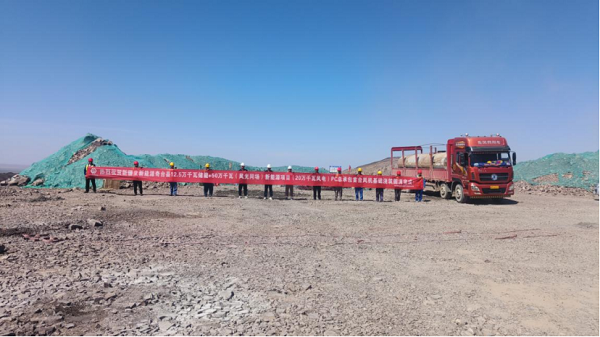

8月31日12時,立新能源公司奇臺7.5萬千瓦儲能+30萬千瓦(風光同場)新能源項目(20萬千瓦風電工程)首臺風機基礎大體積混凝土歷時12小時順利完成澆筑,標志著項目向制定目標又邁出了堅實一步。

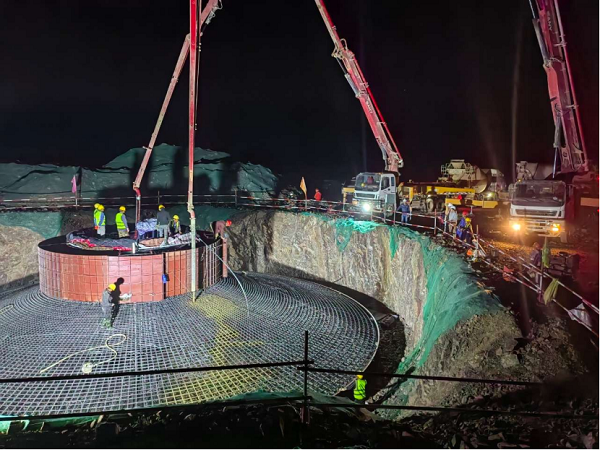

該工程位于昌吉州奇臺縣境內,風電場場地地貌特征為剝蝕殘丘,地形地貌較為復雜,本次澆筑的風機基礎為金風6.7MW機型,風機基礎直徑為22米,基坑深度為4.2米。為確保首臺風機基礎澆筑順利完成,立新能源公司多次組織設計單位、監理單位、施工單位和設備廠家召開工程例會及專題協調會議,審核編制大體積混凝土施工專項方案,提前對參建人員進行安全技術交底,對混凝土澆筑、養護等細節進行周密安排,并多次考察商砼站,確?;炷凉皶r可靠,安排專人專責進行逐一核查,嚴格執行相關技術方案與施工標準,嚴把施工質量,梳理安全隱患,避免了施工過程中可能出現的隱患或不利影響。在經過12個小時的連續作業后,814方混凝土成功入模,進而轉入首臺風機基礎大體積混凝土澆筑收光作業。

立新能源公司將緊緊咬住項目建設目標不放松,主動破解項目建設難題,緊跟重要節點,嚴格把握安全關、進度關、質量關,以首個大體積混凝土開盤澆筑為起點,助推“碳達峰、碳中和”目標,為助力立新能源公司奇臺縣首家風光儲新能源項目打造成可再生能源示范區貢獻力量。
